Лента новостей

Департамент Комитета энергонадзора проконтролировал подготовку актауских ТЭЦ

Департамент Комитета энергонадзора проконтролировал подготовку актауских ТЭЦ
Фото: пресс-служба Министерства энергетики 08.06.2023 19:45 525

Департамент Комитета энергонадзора проконтролировал подготовку актауских ТЭЦ, передает ИА El.kz со ссылкой на пресс-службу Минэнерго РК.

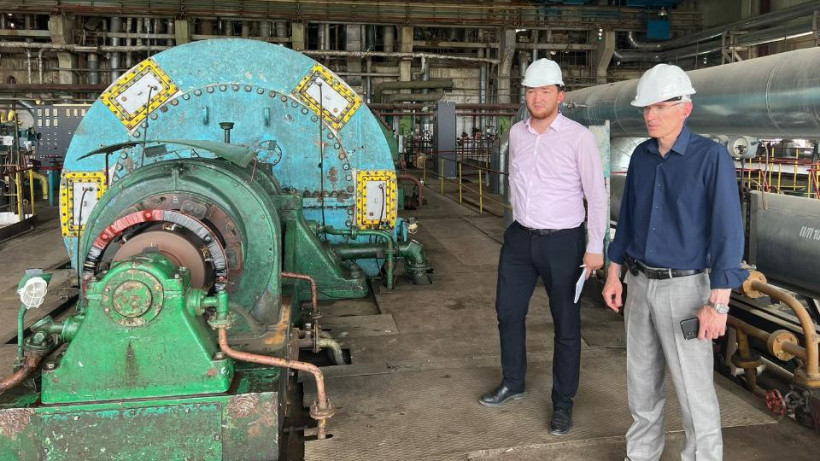

Представители территориального департамента Комитета атомного и энергетического надзора и контроля Министерства энергетики РК по Мангистауской области в рамках контроля за подготовкой энергетических предприятий к предстоящему отопительному сезону посетили ТЭЦ-1 и ТЭЦ-2 ТОО «МАЭК». Их ознакомили с текущим состоянием энергетического оборудования, прохождения ремонтной кампании. С руководством энергопредприятия были обсуждены проблемные вопросы при подготовке к предстоящему отопительному сезону.

По ТЭЦ-1 на 2023 год запланирован капитальный ремонт котлоагрегата №5 и турбоагрегата №3. Так,работы по котлоагрегату №5 находятся на завершающей стадии (ремонт до 12 июня т.г.). Выполнен ремонт водяного экономайзера, пароперегревателя, контроль металла. Также выполнен в полном объеме ремонт вспомогательного оборудования котлоагрегата №5, тягодутьевых механизмов и арматуры. По турбоагрегату №3 срок ремонтных работ не подошел (с 21 июня т.г.).

По ТЭЦ-2 запланировано к ремонту 3 котлоагрегата №1, 6, 12 и 4 турбоагрегата № 2, 6, 8, 10. На сегодняшний день завершены капитальные ремонты котлоагрегата № 2 и турбоагрегата №1, переходящие с 2022 года. В связи с длительным заключением договора с подрядной организацией на теплоизоляционные работы капитальный ремонт котлоагрегата № 1 с 1 июня т.г. не начат.

Также в связи с необходимостью остановки энергоблока № 3 (имеются дефекты) на 5 суток с 1 июня т.г. не начат капитальный ремонт турбоагрегата № 10 и силового трансформатора Т-10. Для исключения ввода ограничений потребителей в Мангистауском энергоузле указанные работы начнутся после 10 июня. По этой же причине срок ремонта котлоагрегата № 6 перенесен с января на октябрь т.г. По котлоагрегатам № 6, 12 и турбоагрегам № 6, 8 срок ремонтных работ не подошел.

По итогам выезда руководству ТОО «МАЭК» указано на необходимость ускорения ремонтных работ по ТЭЦ-2 и обеспечению стабильной работы основного оборудования для исключения ограничений некоторых промышленных потребителей.

Поделитесь:
Telegram
Подпишитесь на наш Telegram-канал и узнавайте новости первыми!
